Την 1η Μαρτίου η εκδίκαση στο ΣτΕ της ΑΕΠΟ της ΔΕΗ για την Μεσοχώρα - Ζητήθηκε παράταση από το Δημόσιο

Την 1η Μαρτίου η εκδίκαση στο ΣτΕ της ΑΕΠΟ της ΔΕΗ για την Μεσοχώρα - Ζητήθηκε παράταση από το Δημόσιο

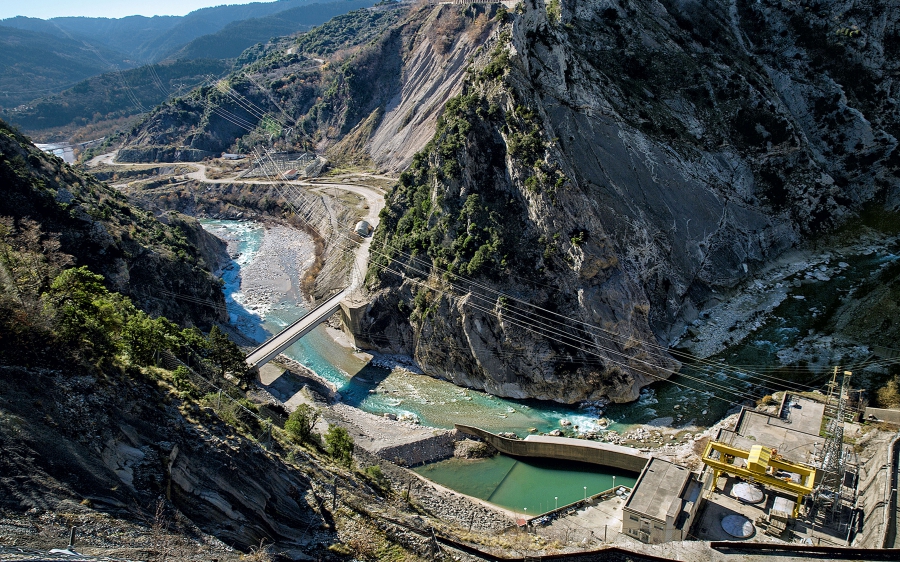

Για τον ΥΗΣ Μεσοχώρας, η ΔΕΗ έχει δαπανήσει έως σήμερα πάνω από 280 εκατ. ευρώ, ενώ εκτιμάται ότι θα απαιτηθούν επιπλέον περίπου 82 εκατ. ευρώ
Αναβολή για την 1η Μαρτίου πήρε η κρίσιμη συνεδρίαση του Συμβουλίου της Επικρατείας (ΣτΕ) για το υδροηλεκτρικό Μεσοχώρας. Η εκδίκαση της προσφυγής του συνδέσμου Κατακλυζομένων Οικισμού Μεσοχώρας «Αχελώος» κατά της απόφασης έγκρισης περιβαλλοντικών όρων ΑΕΠΟ για το υδροηλεκτρικό έργο Μεσοχώρας της ΔΕΗ είχε προγραμματιστεί για εχθές 1/2, αλλά ζητήθηκε παράταση από την πλευρά του Δημοσίου.

Πάντως, στο Υπουργείο Περιβάλλοντος και Ενέργειας (ΥΠΕΝ) επικρατεί αισιοδοξία για την εξέλιξη της υπόθεσης και θεωρούν, ότι είναι πολλές οι πιθανότητες οι ανώτατοι δικαστές να δώσουν τελικά το «πράσινο» φως, ώστε να λειτουργήσει ένα έργο που έχει ολοκληρωθεί εδώ και χρόνια. Μάλιστα, την περασμένη Παρασκευή 27 Ιανουαρίου η Γενική Διεύθυνση Ενέργειας του ΥΠΕΝ εξέδωσε απόφαση χορήγησης στη ΔΕΗ «τμηματικής άδειας εγκατάστασης Υδροηλεκτρικού Σταθμού Μεσοχώρας ισχύος 160 MW, στη θέση «Γλύστρα» της Δημοτικής Ενότητας Μυροφύλλου, Δήμου Πύλης, Περιφερειακής Ενότητας Τρικάλων, Περιφέρειας Θεσσαλίας», καθώς είναι απαραίτητες επισκευές και αναβαθμίσεις ώστε να καταστεί λειτουργικό, έπειτα από τόσα χρόνια εγκατάλειψης.

Στις εργασίες, μεταξύ άλλων, περιλαμβάνεται η αποκατάσταση του σταθεροποιητικού επιχώματος στο χωριό Αρματολικό, στο νοτιοανατολικό τμήμα του οικισμού με κατασκευή διώρυγας παροχέτευσης ομβρίων.

Παράλληλα, η ΔΕΗ προετοιμάζεται ώστε να είναι έτοιμη να προχωρήσει άμεσα τις απαραίτητες εργασίες, υπό την προϋπόθεση ότι θα «ξεμπλοκάρει» η δικαστική εκκρεμότητα. Ήδη από τις αρχές Δεκεμβρίου είχε υπογράψει συμφωνία με τον κροατικό όμιλο Koncar, πριν από περίπου τρεις δεκαετίες είχε αναλάβει την παροχή του απαιτούμενου ηλεκτρομηχανολογικού εξοπλισμού για το έργο. Η συμφωνία περιλαμβάνει δοκιμές και έλεγχο του εξοπλισμού της μονάδας, καθώς και προπαρασκευαστικές εργασίες για τη θέση της σε λειτουργία.

Εάν το ΣτΕ δεν μπλοκάρει για άλλη μια φορά το έργο, στόχος της ΔΕΗ (σύμφωνα με αναφορά στα εξαμηνιαία οικονομικά αποτελέσματα 2022) είναι η δυνατότητα έμφραξης και η έναρξη πλήρωσης του ταμιευτήρα εντός του 2025, με εκτιμώμενη λειτουργία του έργου στο τελευταίο τρίμηνο 2026.

Oι απαλλοτριώσεις

Η ΔΕΗ προχωρά και με το ζήτημα των απαλλοτριώσεων ακινήτων στο χωριό της Μεσοχώρας. Με δικαστικό επιμελητή, στις 28 Δεκεμβρίου 2022 είχε θυροκολληθεί στο κοινοτικό κατάστημα Μεσοχώρας, ανακοίνωση με θέμα «Δημοσίευση πρότασης αναγκαστικής απαλλοτρίωσης εκτάσεων συνολικής επιφάνειας 1.744.962.55 τ.μ. οι οποίες είναι απαραίτητες για την ολοκλήρωση των απαλλοτριώσεων του Υδροηλεκτρικού Έργου Μεσοχώρας με βάση τους Εγκεκριμένους Περιβαλλοντικούς Όρους». Η ανακοίνωση της επιχείρησης είναι το πρώτο βήμα πριν την αναγκαστική απαλλοτρίωση περιουσιών, μια τυπική διαδικασία που είχε επαναληφθεί το καλοκαίρι του 2020. Θα ακολουθήσει ο προσδιορισμός των δικαιούχων καθώς και το ύψος των αποζημιώσεων από το Εφετείο.

Το Υδροηλεκτρικό Έργο Μεσοχώρας βρίσκεται στον άνω ρου του ποταμού Αχελώου, κοντά στο χωριό Μεσοχώρα. Η κατασκευή του ξεκίνησε το 1986 και περατώθηκε τον Απρίλιο του 2001. Η σημαντική καθυστέρηση στην ολοκλήρωση των εργασιών και στην έναρξη λειτουργίας του Υδροηλεκτρικού Έργου Μεσοχώρας οφείλεται κυρίως στο γεγονός ότι το έργο ήταν συνδεδεμένο με τα έργα εκτροπής του ποταμού Αχελώου προς τη Θεσσαλία.

Για τον ΥΗΣ Μεσοχώρας, η ΔΕΗ έχει δαπανήσει έως σήμερα πάνω από 280 εκατ. ευρώ, ενώ εκτιμάται ότι θα απαιτηθούν επιπλέον περίπου 82 εκατ. ευρώ έως την ολοκλήρωσή του συμπεριλαμβανομένων και των ποσών που απαιτούνται για τις απαλλοτριώσεις.
